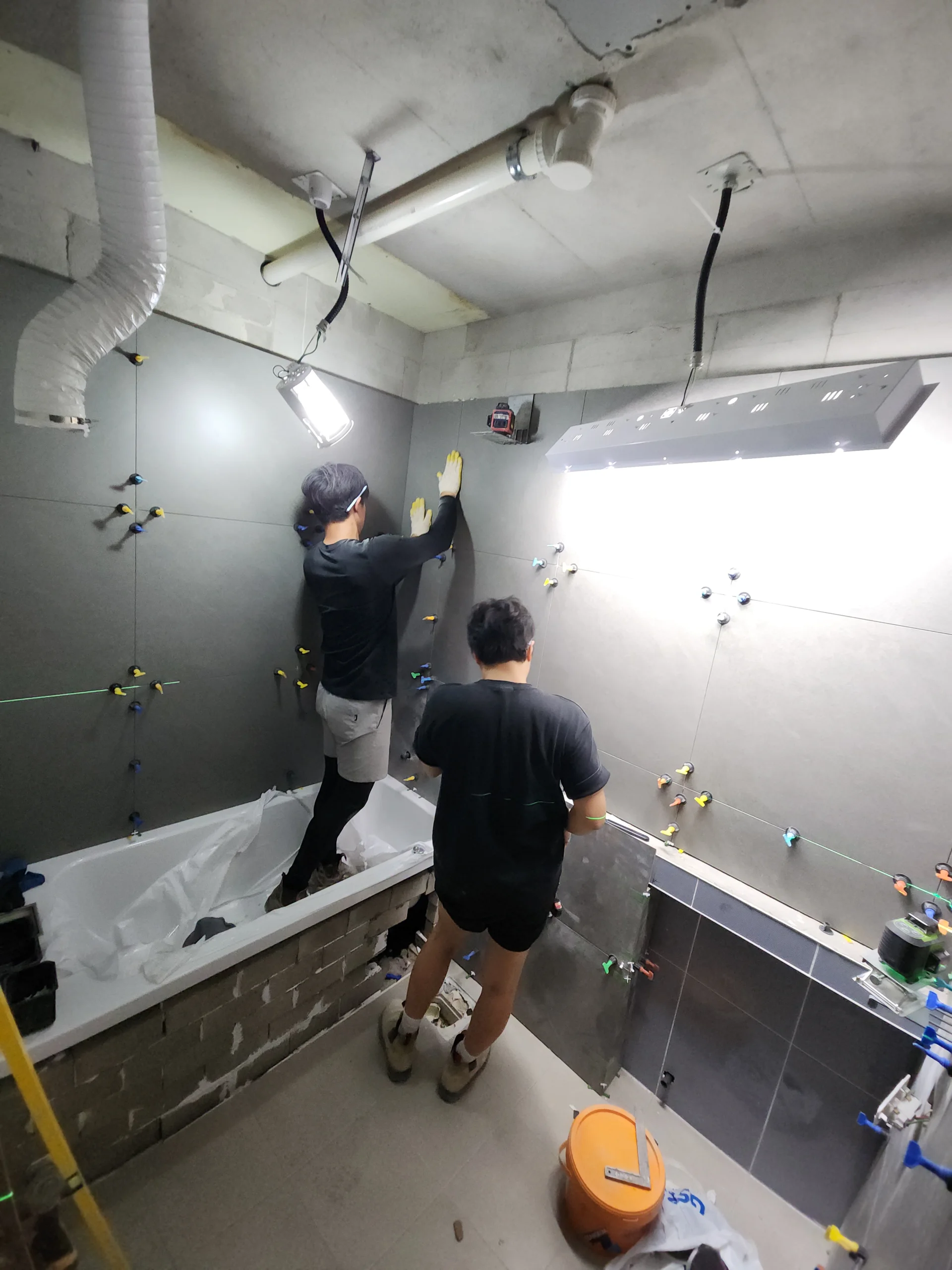

화장실 타일 시공기간은 2026년 기준 부분 교체는 반나절~1일, 전면 철거 후 재시공은 2~3일 정도 소요됩니다. 방수 재시공이 포함되면 건조 시간 때문에 1~2일이 추가로 늘어날 수 있습니다.
최종 수정일: 2026-09-09 기준
| 시공 범위 | 예상 소요일 | 욕실 사용 가능 시점 |
|---|---|---|
| 부분 교체(1~5장) | 반나절~1일 | 다음 날부터 가능 |
| 바닥 전면 교체 | 1~2일 | 줄눈 건조 후 다음 날 |
| 벽+바닥 전면 교체 | 2~3일 | 줄눈 건조 후 다음 날 |
| 방수 재시공 포함 | 3~4일 | 방수층 건조 후 2일째부터 |
화장실 타일 시공기간이 예상보다 길어지는 가장 흔한 이유는 철거 중 방수층 손상이 추가로 발견되는 경우입니다. 겉으로는 타일만 문제였는데 철거 후 바닥 콘크리트에 균열이나 누수 흔적이 나오면 방수 재시공이 불가피하고, 이 경우 건조 시간을 포함해 1~2일이 더 필요합니다. 또한 배수구 위치를 조정하거나 욕조를 새로 교체하는 작업이 함께 진행되면 배관 공사 일정과 맞물려 전체 공사 기간이 늘어날 수 있습니다. 반대로 부분 교체처럼 손상 범위가 명확한 경우에는 접착제 경화 시간만 확보하면 되기 때문에 하루 안에 마무리되는 경우가 많습니다.
타일 부착이 끝났다고 바로 욕실을 사용할 수 있는 것은 아닙니다. 줄눈 시공 후 최소 24시간의 건조 시간이 필요하며, 이 시간을 지키지 않고 물을 사용하면 줄눈이 갈라지거나 타일 사이로 수분이 침투해 재시공이 필요해질 수 있습니다. 시공기간을 안내받을 때는 단순히 작업일수만 볼 것이 아니라 건조 시간까지 포함된 실제 사용 가능 시점을 함께 확인하는 것이 좋습니다.
습도와 기온은 접착제와 줄눈의 경화 속도에 직접 영향을 줍니다. 장마철처럼 습도가 높은 시기에는 줄눈 건조 시간이 평소보다 반나절 이상 더 걸릴 수 있어, 급하게 사용을 시작하면 줄눈 표면에 잔주름이 생기거나 색이 고르지 않게 마감될 위험이 있습니다. 겨울철에는 기온이 낮아 접착제 경화 자체가 더뎌지므로 난방을 가동한 상태에서 작업하는 것이 일반적입니다. 이런 계절적 변수 때문에 같은 공사라도 여름 장마철이나 한겨울에는 표준 시공기간보다 하루 정도 여유를 두고 일정을 잡는 것을 권장합니다.
1인 가구가 많은 원룸이나 오피스텔은 화장실이 하나뿐인 경우가 대부분이라 시공기간 동안 화장실을 아예 쓸 수 없다는 점이 가장 큰 변수입니다. 이런 경우에는 하루 이틀 정도 인근 지인의 집이나 숙소를 이용하는 계획을 미리 세워두는 것이 좋고, 가능하다면 부분 교체로 범위를 좁혀 반나절 안에 마무리하는 방식도 고려할 수 있습니다. 시공 전 상담 시 화장실이 하나뿐이라는 점을 미리 알려주시면 작업 순서를 조정해 사용 불가 시간을 최소화하는 방향으로 일정을 짜드립니다.
전체 시공기간은 철거, 방수, 타일 부착, 줄눈, 실리콘 마감의 다섯 단계로 나뉘며 각 단계마다 필요한 시간이 다릅니다. 철거는 반나절 정도, 방수가 필요하다면 도포와 건조에 1~2일, 타일 부착은 하루, 줄눈 작업과 건조는 다시 하루가 소요됩니다. 방수를 생략할 수 있는 상태라면 철거와 타일 부착을 같은 날 진행해 전체 기간을 크게 줄일 수 있지만, 방수가 필요한 경우에는 건조 시간을 단축할 수 없어 아무리 서둘러도 최소 2~3일은 확보해야 합니다.
화장실이 두 개인 주택에서는 두 곳을 동시에 진행할지, 순차적으로 진행할지 선택할 수 있습니다. 동시에 진행하면 인건비 출장 비용을 한 번만 지불해 효율적이지만, 두 화장실을 모두 쓸 수 없는 기간이 겹친다는 단점이 있습니다. 반대로 순차적으로 진행하면 한 곳은 항상 사용할 수 있어 생활 불편이 적지만 전체 공사 기간과 총 출장 비용이 늘어날 수 있습니다. 가족 구성원 수와 생활 패턴에 맞춰 방식을 정하는 것을 권장합니다.
같은 평수의 화장실이라도 실제 작업을 시작하기 전까지는 정확한 시공기간을 단정하기 어렵습니다. 철거를 진행하면서 예상하지 못한 배관 위치나 바닥 상태가 드러날 수 있고, 이런 변수는 사전 방문 점검만으로는 완전히 파악되지 않는 경우가 많기 때문입니다. 그래서 견적 상담 시 안내되는 기간은 대체로 일반적인 경우를 기준으로 한 예상치이며, 실제 철거가 시작된 이후 현장 상태에 따라 하루 정도 조정될 수 있다는 점을 미리 알아두면 일정 계획을 세우는 데 도움이 됩니다.
시공 일정을 잡을 때는 단순히 시작일만 정하는 것이 아니라 완료 예정일과 혹시 지연될 경우의 대응 방안까지 미리 물어보는 것이 좋습니다. 특히 이사나 입주 일정이 촉박한 경우에는 여유 기간을 하루 이틀 더 두고 시공을 계획하는 것이 안전하며, 업체에도 최종 마감 기한이 있다는 점을 미리 전달해두면 우선순위를 조정해 일정 내에 마무리하도록 협의할 수 있습니다.
시공이 끝나면 바로 만족하기보다 몇 가지는 꼭 확인하고 넘어가는 것이 좋습니다. 배수구로 물이 원활히 빠지는지, 타일 표면에 흠집이나 깨짐은 없는지, 줄눈이 고르게 채워졌는지를 시공 당일 함께 점검하면 문제가 있을 때 바로 보완을 요청할 수 있습니다. 시간이 지난 뒤 발견하면 하자인지 사용 중 손상인지 구분이 애매해질 수 있어, 완료 직후 점검이 가장 확실한 방법입니다.
당장 급하게 사용해야 하는 상황이라면 방수가 필요 없는 범위로 시공 구간을 최소화해 하루 안에 마무리하는 방향으로 조율할 수 있습니다. 다만 이렇게 급하게 진행하면 눈에 보이지 않는 부분까지 꼼꼼히 확인하기 어려울 수 있어, 정말 불가피한 경우가 아니라면 표준 일정을 지키는 것을 권장합니다.
